2025年3月11日,為保證固軍水庫2025年安全度汛,保障工程現場、施工人員及下游人民群眾的生命財產安全,公司檢查組一行深入工地現場,實地考察工程現場施工形象面貌,并對固軍水庫防洪度汛準備工作進行檢查指導,對施工現場度汛工作及安全注意事項提出了建設性意見。

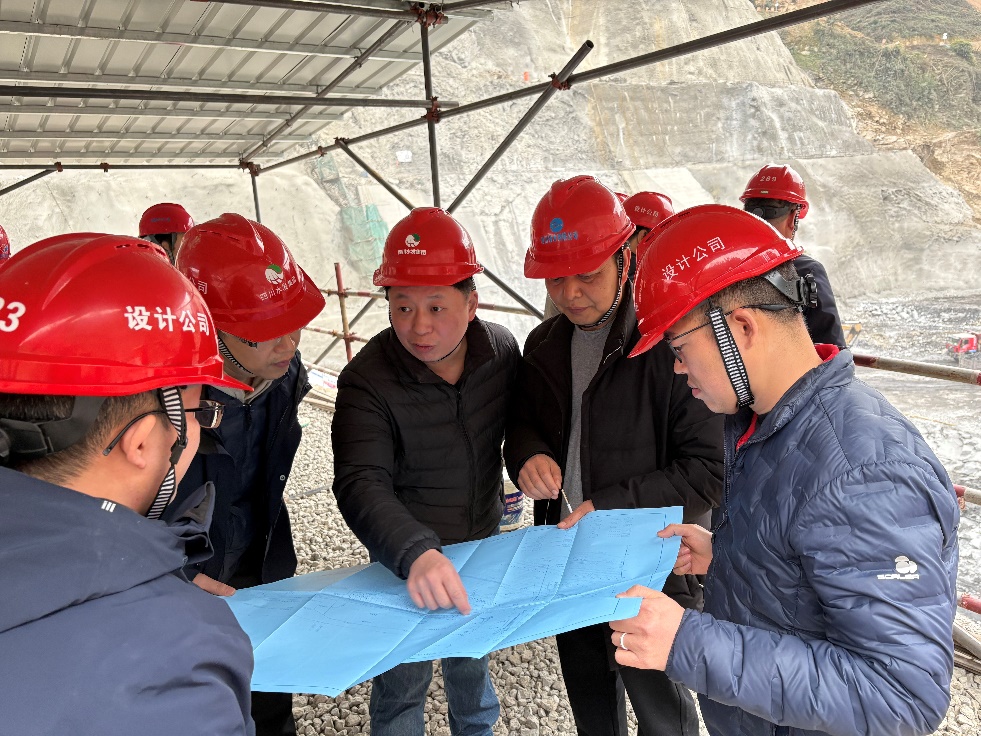

(施工技術方案討論)
固軍水庫樞紐工程已于2024年10月成功截流,進入大壩基坑施工工作。目前正值施工黃金期,工程現場緊鑼密鼓趕進度、熱火朝天忙施工。左岸交通洞已貫通,正進行永久混凝土襯砌工作;砂石加工系統、拌合站已建設完成,為大壩混凝土澆筑做好了準備工作;堆石砼過流圍堰已澆筑過半,沖刺汛前到頂?shù)哪繕?biāo);兩岸岸坡壩段壩基已開挖至設計高程,基礎軟弱結構面處理已基本完成;河床壩段壩基已開挖至設計高程420m,正在進行清基及軟弱結構面處理工作;壩基齒槽已開挖至高程408m,距離設計高程405m僅剩3m;廠區后邊坡、灌漿平洞、渣場等工作面均在為達到安全度汛的目標緊張施工中。目前工程已開挖工作面開挖揭示地質條件與前期勘察基本一致。

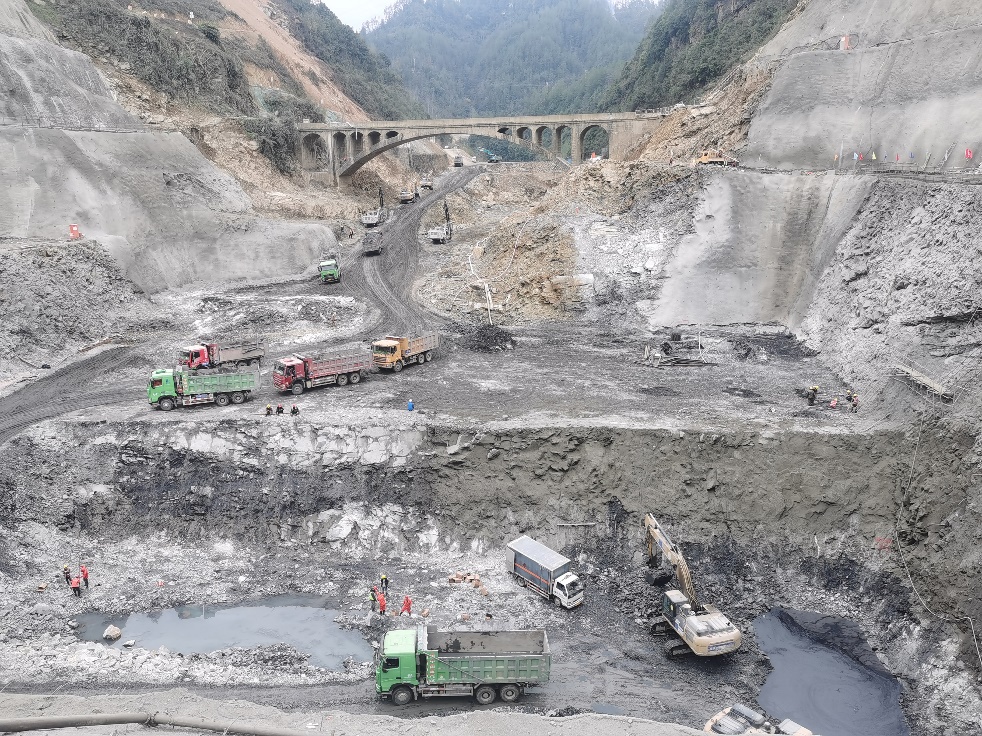

(大壩上游面壩基齒槽開挖施工中)
除汛前檢查外,在施工現場項目設代處同志們就現場設代工作情況、項目施工進度、壩基地質情況、設計供圖等進行了細致介紹,檢查組對現場設代工作及項目組設計工作給予了肯定。
